1月30日,寧夏騰格里六盤山公司2號間冷塔順利完成整體提升作業,標志著國內首創百萬雙曲線單層網殼鋼結構空冷塔項目“雙塔”全部實現結構到頂。

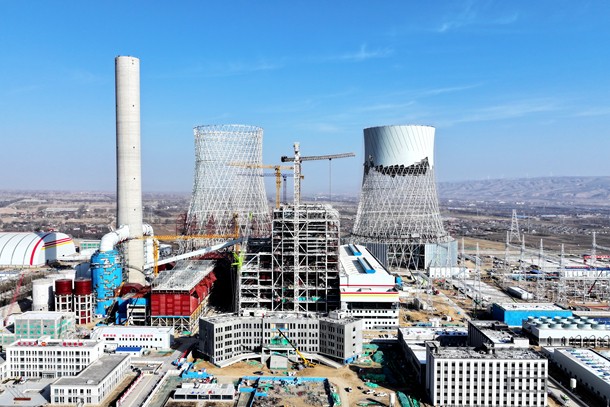

圖為間冷塔“雙塔”實現結構到頂
國能寧夏六盤山電廠2×1000兆瓦機組建設工程是寧夏回族自治區能源保供重點項目,位于寧夏固原市,建設2臺1000兆瓦清潔高效超超臨界間接空冷燃煤發電機組,配套開發南灣礦區,同步建設鐵路專用線,打造“綜合能源供應+”模式新型智慧電站,2026年將實現雙投。
該公司兩座間冷塔采用“高效超超臨界”核心技術,單塔總高度達190米,打破了傳統混凝土塔體的設計桎梏,創新性采用雙曲線單層網殼空間鋼結構,兼具輕量化、高強度、抗風性及氣體流動性強等優勢,契合當前電力工程綠色低碳、高效節能的發展趨勢,對推動煤電清潔高效利用具有重要意義。此次提升作業吊物總重約3210噸,提升高度達54.2米,施工團隊直面當?shù)卮箫L天氣頻發、高空焊接作業風險高、冬季施工環境復雜等多重挑戰,延續并優化了1號塔施工的成熟經驗,以精細化管理筑牢施工安全與質量防線。
施工過程中,項目團隊堅持“安全為先、質量為本、效率為要”原則,周密制定專項施工方案,依托實時氣象監測系統精準研判天氣變化,充分利用低風速時段劃定焊接窗口,推行“分時焊接”模式,實行兩班倒連續作業,最大限度規避惡劣天氣影響,大幅提升施工效率。為降低高空作業風險,現場專門設置封閉式抗風焊接防護棚,創新采用高強肋板臨時定位工藝,結合地面模塊化拼裝焊接方法,將高空焊縫數量降低50%以上,從源頭減少高空作業安全隱患,實現了“高空作業地面化、危險作業安全化”,項目建設過程中積累的“倒序拼裝、累計提升”施工工藝、大風環境下高空焊接防護技術、全流程焊縫質量管控經驗等,將為國內同類鋼結構空冷塔項目提供可復制、可推廣的實踐范本,有力推動我國電力工程鋼結構技術的創新升級。
